我校新校园无线网建设工程竣工 60座楼宇实现高速无线覆盖

发布日期:2016-12-09 字体:[ ]







    由网络中心承担的“校园无线网一期工程”建设项目,经过近三个月的紧张建设施工,于11月初全部竣工并投入试运行,并于11月底通过了专家验收。至此,我校两校区教学区和办公区的60所正规楼宇、9个室外热点区域,均实现了新无线网的覆盖。

    我校原有无线网(CAUNET)是于2009-2011年间建设的。在当时的经费条件下,为解决师生无线上网“从无到有”的问题,我校与运营商合作(西区为北京电信、东区为北京移动),由运营商免费建设提供的。运行五年多来,原有无线的网络设备数量、性能和服务各方面均不能满足新时期学校发展的需求。师生的无线上网问题,引起了校领导的高度关切。在学校的支持下,2016年,网络中心申报的“校园网无线网一期工程(教学区和办公区)”建设专项,获得学校批准立项,两校区总建设资金直过一千万元。

    校园无线网一期建设项目于2015年底开始建设方案的调研、论证和制定,网络中心负责网络工程的技术管理人员全线上阵,走遍两校区教学办公区几乎所有的正规楼宇,对各楼房间和线路、地下管道和室外公共热点区域进行勘察;并在后勤基建处、档案馆等部门的支持下,调出各楼基建图纸进行核对。到2016年4月底,完成了项目可行性研究报告和建设实施方案的编制。

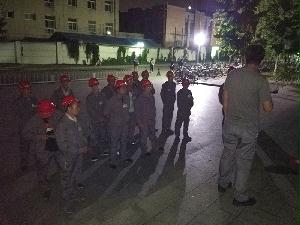

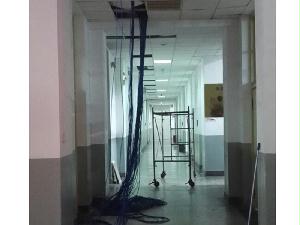

    受今年有关管理政策的变化影响,本项目直到2016年7月份才进入正式采购招标程序。7月26日,完成了东区工程招标;8月25日,完成了西区工程招标。由于项目必须年内完工验收,网络中心两校项目组和承建公司一起,放弃休息时间,连日加班建设,克服诸多困难,边建设边整改,同时把对各楼内师生正常学习和工作的影响减轻至最低。经过两个多月的紧张施工,到2016年11月7日,两校区工程基本完工,大多数设备开通试运行。到11月中旬,师生在教学办公区各楼宇内,都能通过新的“CAU”信号源进行无线上网,体验高速、稳定的新无线上网方式。

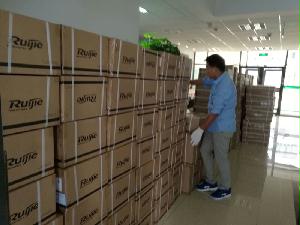

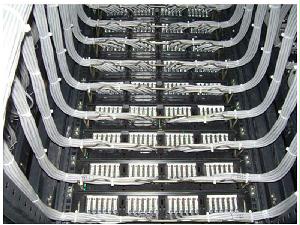

    项目第一期工程主要实现了全校教学区和办公区的无线网全覆盖,共覆盖楼宇60座,室外区域9个(其中东区覆盖楼宇27座,室外区域3个;西区覆盖楼宇33座,室外区域6个)。共部署各类无线信息点(AP)数5303个(东区2175个,西区3128个),安装各类交换机339台,累计使用网线1000余箱,使用各类光纤近万米。

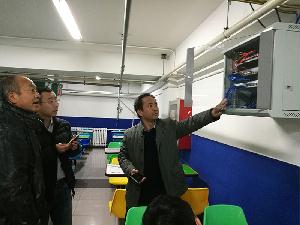

    11月15日和16日,网络中心组织工程竣工测评小组,按工程按设计和验收标准,到各区域进行了现场测评,对少量未达标的工程提出了整改意见。

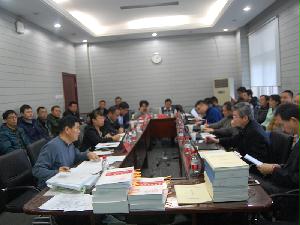

    根据项目执行进度要求,经请示学校,网络中心于11月底组织了工程整体竣工验收。受王涛副校长委派,网络中心主任桂银生主持了验收会,来自北京大学、中国人民大学、北京科技大学、北京化工大学、对外经济贸易大学,以及我校信电学院、教务处的相关专家组成验收组,听取了项目情况汇报和承建单位的实施报告,对项目测试、整改情况进行了认真审查,并查阅了项目文档,认为本项目在较短的时间内完成了招标和合同规定的建设任务,各建设指标实现了预期目标,达了通过验收的标准。专家组还对项目的进一步完善和后续维护提出了建议。我校物资采购领导小组办公室(国资处)、学校改善基本办学条件专项领导小组办公室(财务处),以及纪委办公室(监察处)代表参加了验收会。

    无线网是新时期校园网的重要组成部分,也是师生上网的基本需求手段。未来网络中心将在学校的支持下,继续实施新的建设项目,力争早日实现对学生宿舍区以及更多室外热点区域的无线网全覆盖;同时加强对网络运行数据的分析,不断优化新无线网运行模式和服务质量。

    新的校园无线网在运行期间,师生用户如果有运行问题,可联系网络中心服务热线:62738000,进行咨询和故障报修。(办公室 供稿)
